В Алматы продолжается переход ТЭЦ-2 и ТЭЦ-3 на природный газ. Объекты планировали запустить уже к декабрю 2026 года. Однако ситуация пока остается неоднозначной. На ТЭЦ-3 сохраняются риски отставания от утвержденных сроков, передает Centralmedia24, ссылаясь на Минэнерго РК.

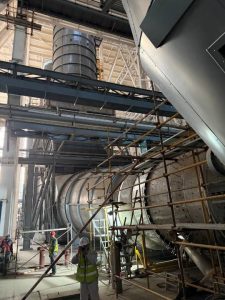

Ход стройки и перевода на газ алматинских ТЭЦ проверил министр энергетики Ерлан Аккенженов. Вначале ему показали ТЭЦ-2, где модернизация вышла на финишную прямую — общая готовность проекта составляет 93,75%. Отмечается, что отставание от первоначального графика практически ликвидировано, а поставка технологического оборудования завершена на 100%.
«Сейчас на станции идут масштабные пусконаладочные работы и индивидуальные испытания систем. Предварительный запуск основного генерирующего оборудования запланирован с 15 октября. Полностью завершить интеграцию систем и ввести станцию в эксплуатацию планируется до конца декабря 2026 года», — говорится в сообщении Минэнерго.
А вот на площадке ТЭЦ-3, несмотря на работы в две смены (там трудятся 809 человек), общая готовность проекта составляет всего 27,09%. Пока там смонтированы первая газовая турбина и генератор, а также продолжаются работы по главному корпусу и вспомогательным объектам.
Однако на объекте сохраняются риски отставания от утвержденных сроков. В ходе совещания с руководством заказчика и генерального подрядчика Ерлан Аккенженов указал на недостаточную мобилизацию специалистов и задержки с поставкой материалов.
«Темпы работ на ТЭЦ-3 вызывают серьезные нарекания. Ссылки на сложности с логистикой не принимаются, эти вопросы нужно было решать заранее. Подрядчику необходимо срочно закрыть проблемы с поставками оборудования, усилить смены специалистами и нагнать утвержденный график. Сроки сдачи станции пересматриваться не будут, спрос с руководства компаний будет персональным», — заявил Ерлан Аккенженов.
В итоге министр поручил АО «Самрук-Энерго» и подрядным организациям усилить круглосуточные темпы строительно-монтажных работ, обеспечить своевременные поставки и принять исчерпывающие меры для ликвидации отставания по ТЭЦ-3.
По планам министерства энергетики и компании «Самрук-Энерго», оба объекта собирались полностью перевести на газ до конца 2026 года. Этот план еще действовал в мае 2026 года. Тогда председатель правления АО «Самрук-Энерго» Кайрат Максутов уточнял, что сроки по выдачи в сеть электроэнергии с ТЭЦ-3 и новой газовой станции – декабрь 2026 года.
Читайте также: Переход алматинских ТЭЦ на газ позволит сократить выбросы на 92%
